Väderleden, Björkskatan renovering av gång- och cykelviadukter
Vi renoverar fyra befintliga viadukter på Väderleden på Björkskatan. Risk för köbildning och väntetider.
Kort fakta om projektet
Vi ska arbeta längs väderleden på Björkskatan under barmarkssäsongen 2026. Byggstarten kommer att ske vecka 17, det vill säga efter den 20 april.
Vi ska renovera de fyra befintliga viadukterna som går under Väderleden till gång- och cykelbanorna i området. Se kartan nedan.
Framkomligheten för fordon som färdas längs Väderleden blir under arbetstiden begränsad och det kan uppstå köbildning under morgon och eftermiddag. Hastigheten blir begränsad vid arbetsplatsområdet.
Ta lite extra tid i beräkningen om du har tider att passa.
Ingen påverkan för fotgängare och cyklister
Notera att de som vill använda gång- och cykelvägarna under arbetstiden inte kommer att påverkas av vårt arbete.
Se upp - tunga fordon i drift
För er som använder vägarna i området vill vi påminna om att det är en del tunga maskiner i drift.
Därför är det viktigt att ni respekterar de avstängningar som gäller inom arbetsområdet.
Vår personal är extra vaksamma när de arbetar i bostadsnära områden men vi önskar att föräldrar pratar med sina barn om faran i att vistas där stora maskiner kör. Exempelvis i nära anslutning till busshållplatser längs vägen.
Här bygger vi

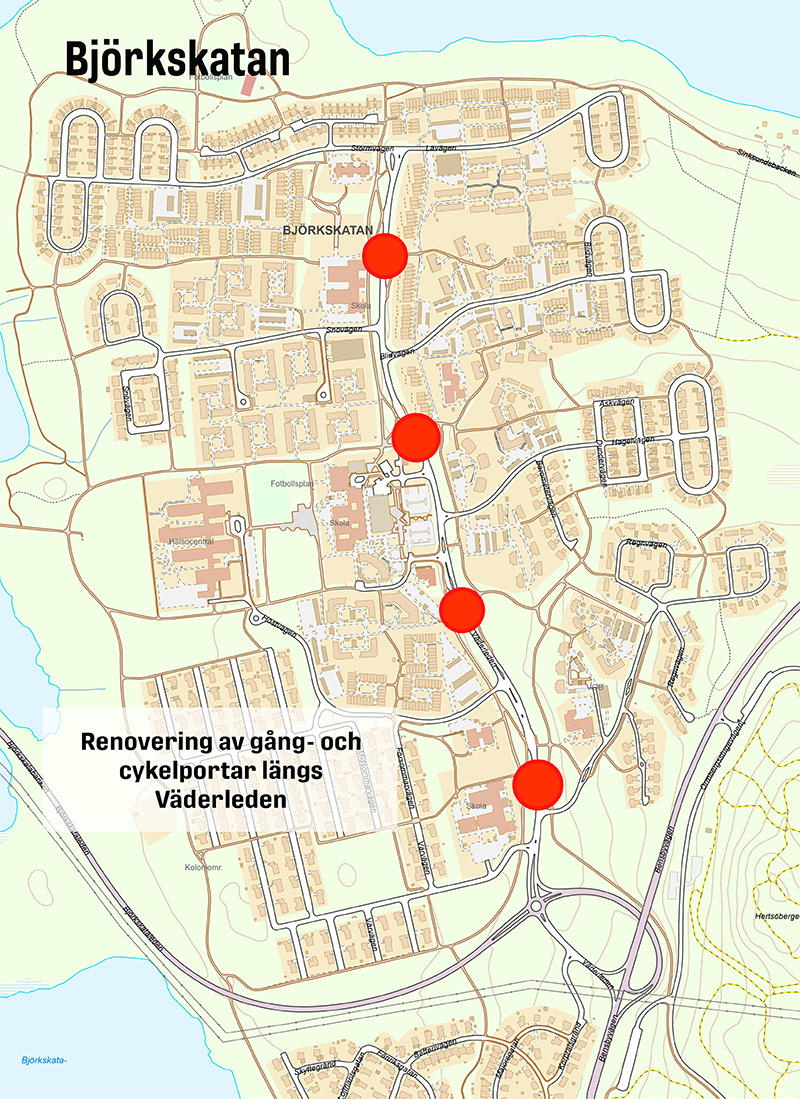

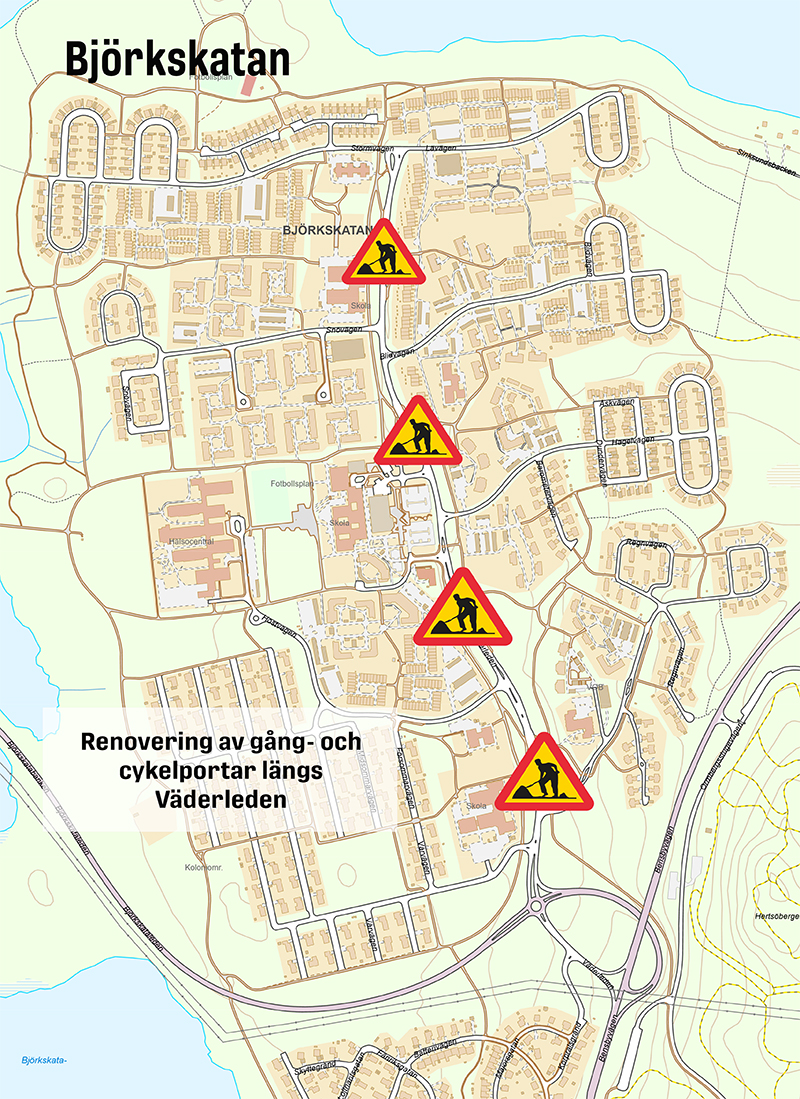

Karta som visar var vi ska renovera gång- och cykelportar längs Väderleden
Bussar och tillgänglighet
Busstidtabellen kan komma att justeras under byggtiden, se Luleå Lokaltrafiks webbplats för detaljerad information.
www.llt.lulea.se
Tidplan
- April 2026: start för arbetet
- September/oktober 2026: arbetet avslutas
- Not! Tidplanen kan komma att justeras
Bakgrund
Många av Luleås broar och viadukter byggdes under 1970-talet och har uppnått sin livslängd gällande tätskiktet. Vid inspektioner har det även påvisats att omkringliggande räcken och betongkonstruktioner behöver ses över.
Projektets omfattning
Infrastruktur och serviceförvaltningen har låtit Sweco ta fram en underhållsplan för kommunens broar och viadukter och det är den underhållsplanen som ligger till grund för de åtgärder som ska utföras under 2026.
Det som prioriteras att utföras är:
- Tätskiktsbyten
- Reparation/utbyte räcken
- Betongreparationer

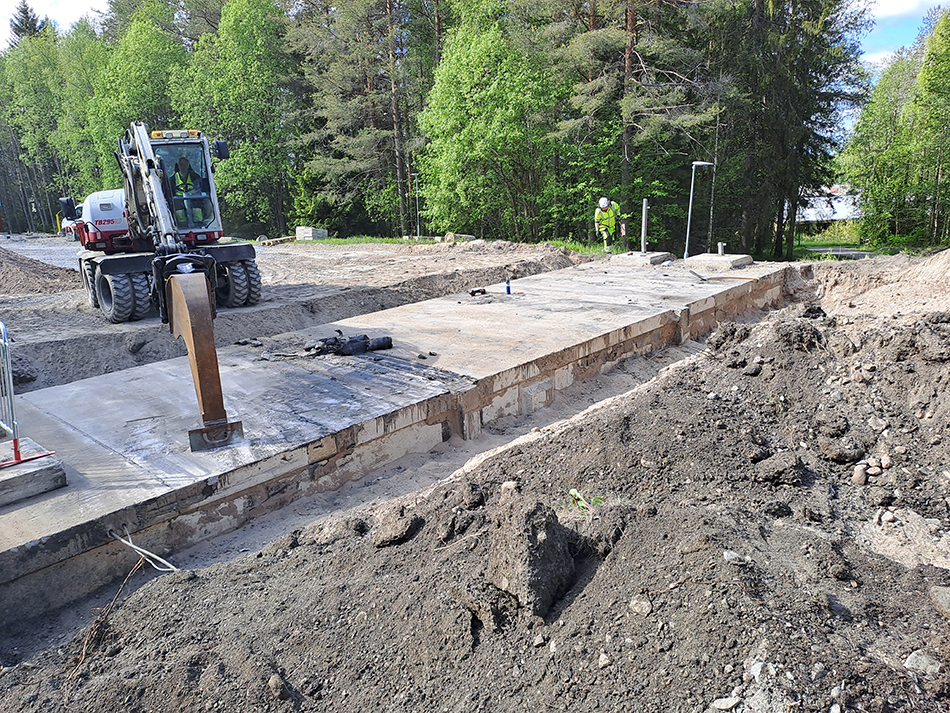

Så här kan arbetet längs Väderleden komma att se ut när vi ska renovera vid gång- och cykelviadukterna på Björkskatan, om än inte lika omfattande i bredd som på denna bild som är tagen längs Bensbyvägen 2023.
Kontakt
Projektledare arbete med Väderleden
Henrik Lövgren, Luleå kommun 0920 - 45 30 00
Arbetsledning NYAB: 0920 - 31 020
E-post: nyamarkavtalet@lulea.se
